Proyek Besar Turunkan Tinggi Gedung Reaktor Nuklir Trawsfynydd
Courtesy of InterestingEngineering

Proyek Besar Turunkan Tinggi Gedung Reaktor Nuklir Trawsfynydd

Mengurangi tinggi bangunan reaktor utama menjadi setengah untuk mempersiapkan situs Trawsfynydd dalam fase berikutnya dari dekomisioning jangka panjang, serta mengumpulkan data dan pengalaman untuk mempermudah dan mengoptimalkan dekomisioning reaktor Magnox di seluruh Inggris.

08 Okt 2025, 20.27 WIB
294 dibaca
Share
Ikhtisar 15 Detik
  • Proyek dekomisioning di Trawsfynydd merupakan langkah penting dalam pengelolaan lokasi nuklir yang sudah tidak beroperasi.
  • Costain dipekerjakan untuk melakukan pekerjaan yang kompleks dan ambisius dalam mengurangi tinggi bangunan reaktor.
  • Metode dan data yang diperoleh dari proyek ini akan digunakan untuk meningkatkan efisiensi dekomisioning reaktor Magnox lainnya di Inggris.
Trawsfynydd, Inggris - Pembangkit listrik tenaga nuklir Trawsfynydd, yang menggunakan reaktor Magnox dan beroperasi sejak 1965 hingga 1991, sedang menjalani proses dekomisioning yang kompleks. Semua bahan bakar nuklir telah dihapus dari situs ini pada tahun 1997 sebagai bagian dari tahap awal pembersihan.

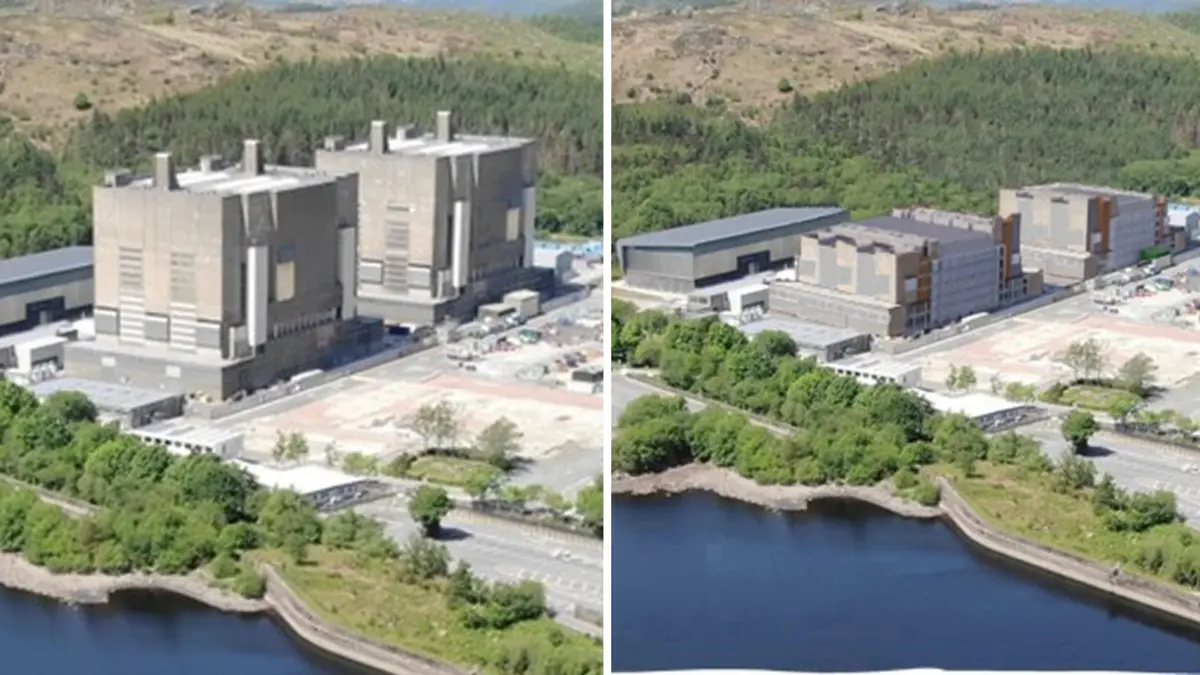

Sebuah kontrak sebesar 94 juta dolar diberikan kepada perusahaan infrastruktur Costain untuk mengurangi tinggi dua bangunan reaktor utama di situs tersebut menjadi setengah dari tinggi aslinya. Tujuannya adalah untuk mempersiapkan area bagi pekerjaan dekomisioning yang lebih lanjut dan memastikan keamanan jangka panjang situs tersebut.
Proyek ini berlangsung selama sekitar empat tahun, melibatkan pembongkaran sekitar 15.000 meter kubik beton dan bata. Selain itu, tantangan teknik besar datang dari pengangkatan 10 derek overhead dalam bangunan, termasuk dua yang sangat besar yang bobotnya melebihi sebuah Boeing 747.
Trawsfynydd dipilih sebagai fasilitas 'lead and learn' untuk program dekomisioning reaktor Magnox di Inggris, yang berarti pengalaman dan data dari proyek ini akan digunakan untuk mengoptimalkan proses serupa di 10 situs Magnox lain di seluruh negeri.
Costain sebelumnya sudah melakukan pekerjaan persiapan seperti memasang atap pelindung dan merelokasi instalasi listrik. Selain di Trawsfynydd, perusahaan ini juga terlibat dalam proyek nuklir lain seperti perawatan aset di Sellafield dan mendukung proyek pembangunan nuklir baru Sizewell C.
Referensi:
[1] https://interestingengineering.com/energy/uk-nuclear-reactor-height-reduction

Analisis Ahli

Dr. Emma Richardson (Ahli Nuklir dan Keamanan Energi)
"Proyek pengurangan tinggi gedung reaktor ini adalah langkah penting dalam manajemen akhir siklus hidup pembangkit listrik tenaga nuklir. Pendekatan 'lead and learn' memastikan bahwa praktik terbaik diterapkan dan disebarluaskan ke seluruh program dekomisioning Magnox, meningkatkan keselamatan dan efisiensi."

Analisis Kami

"Pengurangan fisik bangunan reaktor di Trawsfynydd merupakan langkah krusial untuk memastikan keselamatan dan stabilitas dalam proses dekomisioning nuklir yang kompleks dan berisiko tinggi. Pengalaman dan data dari proyek ini akan membuka jalan bagi metode yang lebih efisien dan aman di masa depan, sekaligus memperkuat posisi Inggris dalam pengelolaan limbah nuklir dan pembersihan situs nuklir bekas."

Prediksi Kami

Keberhasilan proyek pengurangan tinggi gedung reaktor ini akan menjadi contoh penting untuk mempermudah dan mempercepat proses dekomisioning di 10 situs Magnox berikutnya di seluruh Inggris.

Pertanyaan Terkait

Q
Apa yang akan dilakukan di situs Trawsfynydd?
A
Di situs Trawsfynydd, proyek dekomisioning akan dilakukan untuk mengurangi tinggi dua bangunan reaktor utama hingga setengahnya.
Q
Siapa yang memenangkan kontrak untuk proyek dekomisioning Trawsfynydd?
A
Kontrak untuk proyek dekomisioning Trawsfynydd dimenangkan oleh perusahaan infrastruktur Costain dengan nilai kontrak sebesar $94 juta.
Q
Apa yang dimaksud dengan 'lead and learn' facility?
A
'Lead and learn' facility adalah penunjukan untuk situs Trawsfynydd sebagai fasilitas yang akan memberikan data dan efisiensi untuk dekomisioning reaktor Magnox lainnya di Inggris.
Q
Berapa lama proyek pengurangan tinggi bangunan reaktor diperkirakan akan berlangsung?
A
Proyek pengurangan tinggi bangunan reaktor diperkirakan akan berlangsung sekitar empat tahun.
Q
Apa yang menjadi tantangan utama dalam proyek ini?
A
Tantangan utama dalam proyek ini termasuk penghilangan 10 crane overhead besar yang ada di dalam struktur bangunan.
